60年,一甲子寒暑,襁褓婴儿慢慢成为花甲老人,每一道皱纹都铭刻着光阴的故事。
60年,弹指一挥间,历史长河中的小小浪花一朵,每一颗水珠都承载着岁月的痕迹。
60年,周口电力事业发生了翻天覆地的变化。沐浴60载的春风,周口电网从无到有、从小到大,度过了精彩而又绚烂多姿的60年。如今的周口电网已如同一条条交错的经线纬线遍布城乡,纵横在豫东平原,走过了从局部到联网、电压等级不断提高、网架结构逐步完善的伟大历程,走进了建设坚强,智能电网的新时代。
现撷取周口电网发展历程中的闪光节点,记录这一曲曲的开拓进取的动人乐章。
1949年:周口电力伴随着新中国的诞生而萌芽
解放前,周口也有人曾想要发展电力,但都因种种原因未能成功。1949年,淮阳军分区、专员公署筹资3万多元,从无锡购买了1台75千瓦的发电机组和附属设备,1950年,成立淮阳电力有限公司,安装发电。这是周口电力最早的萌芽。83岁的离休老干部许翠华至今仍然记得当年那夺目的灯光。老人回忆说:“当时到淮阳专员公署去办事,看到人家一拉绳子,满屋亮得耀眼,回去向同事们炫耀了好久。”
同年,沈丘面粉电灯厂、周口真光电灯公司、扶沟佛光电灯公司、黄泛区农场发电厂也建成投运。在50年代,只有少数党、政、军机关和部分商店开始用电,一般居民很少用电。
随后,周口各县陆续建成电厂,至1969年,周口共有电厂10座,机组14台,总容量1.17万千瓦,年发电量2674万千瓦时。此时,城镇居民开始普遍使用电灯照明,工业生产也普遍使用电力,用电量大增,但因管理不统一,各自独立,自发自供,质量较差,经济效益较低。
1964年:周口有了第一条输电线路
1964年,周口电网开始萌芽。4月,开始兴建黄泛区电厂至西华南关6.3千伏输电线路,7月竣工投运,全长13.5千米。这是周口最早的输电线路。
“那时候条件多艰苦啊,盖厂房时递砖递得手指头流血,却没有一个人叫苦,大家拼命干,就想着通电的那一天。”“通电的那一天啊,大家激动得不得了,看到灯泡亮的那一瞬间,好多人都流下了眼泪!”提到当时的场景,黄泛区农场供电局几名退休的老工人激动地打开了话匣子。
1964年11月,安徽省亳县至鹿邑县35千伏输电线路动工,1966年12月投运,这是周口吸收外省电源最早的一条线路,也是网电第一次输入周口,也是周口最早投入运行的35千伏输电线路。
1970年:周口电网进入110千伏网架时代
1970年4月,省电力工业局的建设项目,总投资318.3万元的淮阳110千伏变电站和110千伏漯淮(漯河220千伏变电站-淮阳110千伏变电站)输电线路投运,这标志着周口电网进入110千伏网架时代,并开始与全省电网相连。
在周口电力系统干了40多年的退休老专家魏长春回忆:“70年的时候,我还在当时的周口镇电厂上班,听说110千伏淮阳变电站投运,我们都过来学习。我有一个在省送变电公司上班的朋友正好负责这个工程,据他讲,当时,淮阳站在全省也是先进水平。”
到1978年,周口电网还称不上是电网,因为它只有两个点两条线,两个点分别是1970年投运的110千伏淮阳变电站和1971年投运的110千伏北郊变电站;两条线分别是总长度77.7公里的110千伏漯淮(漯河-淮阳)线和总长度7.8公里的110千伏周北(地区电厂-北郊变电站)线。
1988年:周口电网实现了220千伏网架的升级
十年磨一剑。改革开放的第一个十年,周口电网取得了较快的发展,先后增加了4座110千伏变电站和7条110千伏线路,新增变电容量9.09万千伏安,新增线路长度267.06公里。尤其是1988年11月,220千伏淮阳变电站和220千伏漯淮线投入运行,标志着周口电网实现了从110千伏到220千伏的跨越。

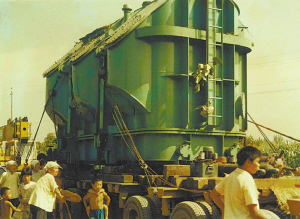

“1988年,220千伏淮阳站1号主变进站的时候,比赶集还热闹,十里八村的老百姓都来看热闹,看几十个轱辘的大卡车,看那么大的铁疙瘩怎么安到水泥台子上。当时的交通还不发达,没有高速公路,变压器从保定运到淮阳,需要提前勘察道路,扩宽加固公路桥梁。现在,不管是铁路、公路还是水路都四通八达,就是500千伏的主变压器运来,也费不了那么大事。”退休老专家魏长春回忆着当年的盛况,再次感叹时代的进步。
1989年,周口电网新增了110千伏郸城站、鹿邑站、西华站和配套线路。从1989年12月110千伏西华变电站投运到到1998年7月110千伏南郊变电站投运。其间的8年零9个月,周口主网未建设一条输电线路,未投产一座变电站,电网的建设比较缓慢。
“并不是说政府认为电力不重要了,不想投资了,而是电力的投资太大,政府无法负担,我们是一个农业地区,用电量很小,成本很大,电业局的利润只够维持运营,难以投资建设。我们上划太晚了,是全省最后一个上划的,没有赶上全省电网建设的步伐,2000年的时候,仍是一个单薄的末端电网。”魏长春提起当年的情景,话语中仍带着浓浓的遗憾。
至2000年5月17日,周口地区电业局上划河南省电力公司,拥有220千伏变电站1座,110千伏变电站12座,变电站总容量70万千伏安,是1978年的10.7倍,输电线路总长471.63公里,是1978年的5.5倍。由于基数低,虽然增长数倍,但仍远远不能满足周口经济发展的需要,周口电网是一个具有“四个一”(一县一线一站一主变)特点的以220千伏淮阳站为中心的放射型电网,调度是一个不能统调所有变电站的不完整的调度(市区及周边有5个站由周口地区电厂调度),电网安全运行难以保证。
2000年:周口电网开始迅速发展
2000年上划后,在省电力公司的大力支持下,乘着农网和城网建设改造的东风,周口供电公司迎来了电网建设的春天。至2008年,共累计投入主网建设资金15亿元,新增变电容量1765兆伏安,新增线路36条、651公里。一座座变电站拔地而起,一条条银线纵横交织,周口电网向着“坚强”的目标不断挺进。

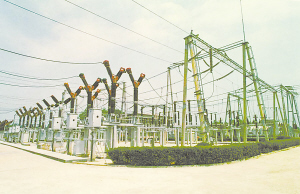

至2008年12月,周口电网220千伏网架构成三角环网,110千伏网架日益完善。共有110千伏及以上变电站27座(其中220千伏变电站5座,110千伏变电站22座),总容量2491兆伏安,是2000年的3.6倍。110千伏及以上输电线路51条,总长1104千米,是2000年的2.3倍。
2008年6月29日,110千伏中心变电站投运,这是周口第一座城市中心变电站,填补了全省18个省辖市唯有周口没有城市中心变电站的空白。同时,创造了周口供电史上的一系列第一:第一座占地面积最小、安装工期最短的室内变电站;第一次采用GIS设备;第一次配置容量最大的5万千伏安的主变压器;主控楼第一次采用全框架结构;10千伏高压线路第一次采用全电缆隧道;第一次采用室内电容器,等等。被媒体赞誉为:集万千宠爱于一身。
2009年:周口电网实现新跨越
2009年,在新中国60周年华诞之际,周口电网实现了从220千伏到500千伏的新跨越,为共和国的生日献上了自己的祝福。

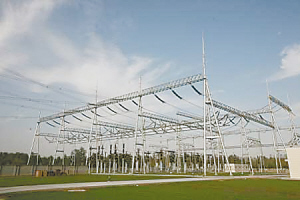

2009年9月12日14时许,随着主变压器5次冲击成功,周口500千伏变电站投入试运行。这是周口供电辖区内第一座500千伏变电站。它的投运,标志着周口电网主网架成功实现第三次跨越,由220千伏升级到500千伏,极大地改善了周口电网的网架结构,将有效缓解周口“十一五”期间电力需求紧张的局面,为实现周口追赶型跨越式发展提供更加可靠的电源支撑。

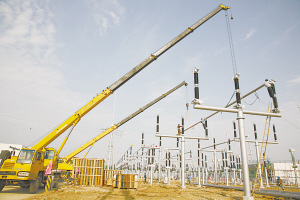

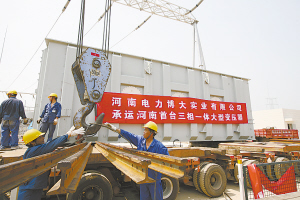

在周口500千伏变电站投运前,周口供电区共有5座220千伏变电站与河南电网系统主网相连。由于近年来周口工业发展迅速,周口电网电源支撑在迎峰度夏、迎峰度冬等高峰用电时稍显吃力。根据预测,到2010年周口供电区最大负荷和供电量将分别达到1050兆瓦和42亿千瓦时,如果没有坚强的电网支撑,将有相当大的缺额。本着“经济发展、电力先行”的原则,周口500千伏变电站开始了规划建设。该站是周口第一座500千伏变电站,位于淮阳王店乡肖桥村南侧,总占地面积约87亩,计划安装750兆伏安主变压器3台,建设500千伏线路6条,总投资6.1亿元。本期建设投运1台750兆伏安变压器。周口500千伏主变压器采用了ABB公司生产的三相合一体的变压器,此种变压器采取三相合一的结构,在我省500千伏变电站中是首次使用。这也是周口首个“资源节约型、环境友好型和工业化”变电站,也是我省最先进的变电站之一。

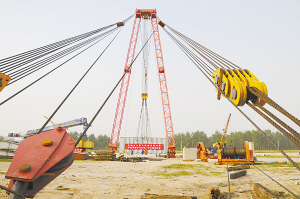

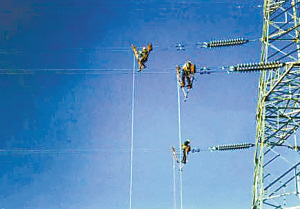

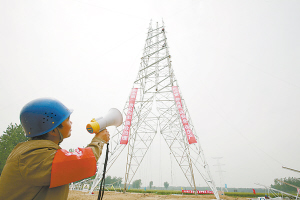

其线路部分,周口变电站至邵陵变电站500千伏线路工程于9月12日11时20分,一次送电成功。线路全长36.454千米,是周口第一条500千伏线路。在工程施工中,开创了我省线路施工的多个第一:首次采用动力伞展放导引绳,首次采用一牵五走板,首次带电跨越220千伏线路,首次利用射绳枪跨越220千伏线路。
周口500千伏输变电站建设工程是省政府和省电力公司的重点工程。为了确保该工程的顺利开工、建设、投运,市委、市政府和省电力公司主要领导高度重视,多次深入施工现场调研、指导,并召开线路协调会,积极主动地为工程建设搞好服务,及时解决建设中遇到的困难和问题,创造了良好的外部环境,保证工程建设的顺利进行。
百尺竿头需进步,欲穷千里上层楼。回顾过去,是为了更好的前行。周口电网建设新征程的号角已经吹响,按照发展规划,预计2009-2015年将投资50.79亿元,新建500千伏及以上变电站2座;新建220千伏变电站8座,扩建6座;新建110千伏变电站21座,扩建22座。2015年末,周口电网将成为具有充足电源、坚强网架、变电布点合理的输、变、配电网络,供电可靠性、灵活性和经济性将大大提高,为周口经济社会全面腾飞提供坚强的电力支撑,奏响周口电网更华美的乐章。
统筹:魏可 文图:魏可 魏树林
