2011年我市“双十五工程”总投资122.24亿元,年度计划投资48.07亿元,1至12月底已完成投资52.04亿元,占年度投资计划的108.26%。
十五项重点工业项目
1.总投资5.06亿元的大河林业中、高密度纤维板项目。今年计划完成剩余投资3.06亿元,建成并投入试运行。去年1月至12月底,完成投资4.29亿元,占年度投资计划的140.2%。目前,部分设备正在安装,2012年1月14日已试产。

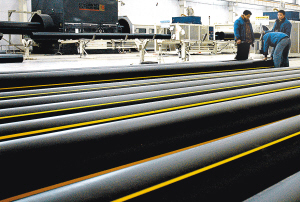

2.总投资2.04亿元的河南科信电缆碳纤维复合芯导线项目。年度计划投资1亿元,完成厂房建设2万平方米,部分设备订购。1至12月底完成投资1.39亿元,占年度投资计划的139%。已完成标准化车间及配套基础设施建设,设备招标和采购及设备的安装调试工作已结束,3条生产线投入生产。
3.总投资3亿元的河南平康电气高压电气设备生产项目。年度计划完成剩余投资1.5亿元,项目二期工程建成投产。1至12月底完成投资2亿元,占年度投资计划的133.33%。一、二期工程投入生产,三期厂房建好,正在安装设备。
4.总投资5.4亿元的辅仁药业年产150亿片(粒/袋)固体口服液项目。今年计划完成剩余投资3亿元,项目建成并投入试运行。去年1至12月底完成投资3.85亿元,占年度投资计划的128.33%。目前,已投入试生产。
5.总投资4.67亿元的宋河酒业产业升级项目。年度投资计划2.7亿元,建成灌装综合车间、技术研发中心,完成罐群安装,新上白酒生产线14条。1至12月底完成投资3.38亿元,占年度投资计划的125.19%。目前,综合灌装车间、技术研发中心完成;35千伏变电站完成;设备已安装并调试;52个罐群已安装。

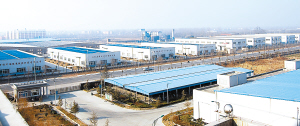

6.总投资6亿元的河南万果园农产品深加工项目。年度计划投资2亿元,年底完成农产品加工5万吨。1至12月底已完成投资2.5亿元,占年度投资计划的125%。厂房已建成7栋,已订购保鲜设备、馒头生产设备、物流配套实施,馒头、月饼生产线已投入生产。
7.总投资4.25亿元的郸城晋鑫化工年产25万吨合成氨项目。年度计划完成剩余投资3.02亿元,项目建成并投入试运行。1至12月底完成投资3.5亿元,占年度投资计划的115.89%。气柜、变换、变脱系统已投入运营,氨合成和醇氢化工系统设备安装完毕,正在调试。
8.总投资2.6亿元的河南金丹乳酸公司乳酸钠生产及L乳酸机电一体化项目。年度计划完成全部投资2.6亿元,项目建成并投入试运行。1至12月底完成投资3亿元,占年度投资计划的115.38%。目前,乳酸钠生产线已投产运行。
9.总投资11.68亿元的金丝猴集团食品加工项目。年度投资计划3亿元,2.6万吨豆制品主厂房建成,部分设备订购。1至12月底完成投资3.41亿元,占年度投资计划的113.67%。完成了烟囱、烟道桩基础处理工作;主厂房车间已完成基础浇筑;办公楼、泡豆楼主体已封顶;2.6万吨豆制品生产设备已全部订购。
10.总投资1.5亿元的河南日神服饰年加工50万件羊绒衫项目。年度计划投资1.1亿元,土建工程完成,进入设备调试。1至12月底完成投资1.25亿元,占年度投资计划的113.64%。厂房已建成,厂区道路等附属设施正在建设,一期部分设备已到位,二期印染车间正在建设。
11.总投资3.5亿元的河南长城门业“双百万工程”项目。年度计划投资1.5亿元,项目一期竣工投产。1至12月底已完成投资1.65亿元,占年度投资计划的110%。一期室内钢木门生产线已投产;二期2万平方米厂房主钢结构已完成。
12.总投资4.3亿元的太康万利源棉业20万锭精纺项目。年度计划完成剩余投资3.3亿元,项目建成并投入试运行。1至12月底完成投资3.58亿元,占年度投资计划的108.48%。目前,办公楼、餐厅、宿舍楼已投入使用,2号车间已施工完毕,1号车间已投入试运营。
13.总投资2亿元的台南制衣年产160万件服装项目。年度计划投资1.5亿元,项目一期竣工投产。1至12月底完成投资1.5亿元,占年度投资计划的100%。目前,一期日产量达1500件,已开始批量生产。
14.总投资3.5亿元的项城纺织有限公司25万锭纺织项目。年度计划投资1.5亿元,12万纱锭建成使用。1至12月底完成投资1.5亿元,占年度投资计划的100%。目前15万锭设备已全部投产。
15.总投资2.9亿元的大用集团西华分公司肉鸡屠宰及饲料加工项目。年度计划完成剩余投资1.7亿元,项目建成并投入试运行。1至12月底完成投资1.7亿元,占年度投资计划的100%。屠宰加工厂制冷设备、屠宰链条生产线已完成设备订购,正在进行安装;饲料厂已基本完成安装,即将投入使用。
十五项重点基础设施项目
1.总投资2.68亿元的周口500千伏变电站扩建工程。年度计划完成全部投资,工程建成调试。1至12月底完成投资2.68亿元,占年度投资计划的100%。变电站已投运。
2.总投资1.08亿元的G311线扶沟方庄至李堂段二级公路项目。年度计划投资5000万元,完成路基处理,垫层、底基层和部分基层。1至12月底完成投资9800万元,占年度投资计划的196%。水泥稳定碎石基层完成 13.5公里;沥青混凝土面层完成15公里;贾鲁河大桥正在施工。
3.总投资3亿元的市黄淮物流港农产品批发市场项目。年度计划完成剩余投资1.3亿元,项目建成并投入使用。1至12月底完成投资1.37元,占年度投资计划的105.38%。工程全部投入运营。
4.总投资2.78亿元的周口市体育场建设项目。年度计划投资1亿元,主体工程完工。1至12月底已完成投资1.1亿元,占年度投资计划的110%。目前看台主体钢筋混凝土浇筑基本完成,西区网架主体施工完成70%,东区网架主体施工完成10%,东西区填充墙体砌筑完成80%,正进行室内施工。餐厅基础变更图出来重新挖基槽,基槽已挖结束。
5.总投资1.15亿元的市中心医院门诊楼项目。年度计划投资2800万元,主体工程基本完工。1至12月底完成投资2900万元,占年度投资计划的103.57%。目前,地下两层已完工,地上四层已封顶,正在内装修;部分设备已订购。
6.总投资4.77亿元的涡河航运(周口段)开发一期项目。年度计划完成剩余投资1.26亿元,工程竣工投用。1至12月底完成投资1.3亿元,占年度投资计划的103.17%。目前一期工程已完工,二期工程去年12月30日举行了开工仪式。
7.总投资1.1亿元的市广播电视多功能发射塔项目。年度计划投资5000万元,完成基础设施建设,发射塔初具规模。1至12月底完成投资5000万元,占年度投资计划的100%。塔体招标已结束,塔体部件订购款已拨付30%;施工单位正在进行基础钢筋绑扎、承台基础和塔座预埋螺栓施工。
8.总投资8900万元的周口市八一路沙颍河桥工程。年度计划投资5500万元,完成大桥下部结构施工。1至12月底完成投资5600万元,占年度投资计划的101.82%。目前,全桥97根桩基已经全部浇筑完毕;南北两端桥台已施工完毕; 4个墩身直线段已浇筑完毕,外侧石材装饰已施工完毕;中间第2个墩身钢板桩围堰已制作完毕,封底砼已浇筑完毕。项目正在紧张施工中。
9.总投资34亿元的漯阜铁路(周口段)电气化改造项目。年度计划完成剩余投资4亿元,项目建成投入使用。1至12月底完成投资3.48亿元,占年度投资计划的87%。目前,特大桥2座,正在施工;大桥开工3座,完工1座;梁式中桥开工16座,完工15座;梁式小桥开工10座,全部完工;站场改造设计11个站,已开工8个。漯河东、谭庄、商水3个火车站技术改造和信号设备顺利调试完毕,双线自动闭塞顺利开通。
10.总投资8760万元的市妇女儿童医院项目。年度计划投资7260万元,项目建成并投入使用。1至12月底完成投资3700万元,占年度投资计划的50.96%。目前主体施工封顶,墙体内部填充正在施工。
11.总投资1.1亿元的周口市东新区中学建设项目。年度计划投资3000万元,教学楼、宿舍楼、餐厅主体工程完工。1至12月底已完成投资1800万元,占年度投资计划的60%。目前围墙已拉好,施工单位已进场施工,施工用房正在建设。
12.总投资8000万元的周口市综合客运总站项目。年度计划投资4000万元,完成征地拆迁、基础施工,大部分主体工程开工。1至12月底完成投资2200万元,占年度投资计划的55%。该项目初步设计已通过省专家评审,省发改委将于近日批复,施工图设计正抓紧编制;地质钻探、震评钻探于去年10月24日进场,外业已完成;施工和监理招标方案已编制完成,目前正在进行“三通一平”工作。
13.总投资5800万元的周口市第六人民医院建设项目。年度计划投资2900万元,主体工程完工。1至12月底完成投资800万元,占年度投资计划的27.59%。工程监理及地质勘查等招标工作已结束;目前已开工建设。
14.总投资1.44亿元的周口市火车站广场及配套路网工程。年度计划投资8000万元,年底完成路网建设。1至12月底完成1290万元,占年度投资计划的16.13%。附属物补偿和房屋拆迁资金1290万元已拨付;广场施工图预算评审已经结束;目前正在进行“三通一平”工作;招标代理人公司已确定,近期施工、监理开始招标。
15.总投资3.6亿元的S210永登高速至郸城段升级改造工程。年度计划投资1亿元,路基工程完成60%。1至12月底完成3000万元,占年度投资计划的30%。目前,S210线两侧路树正在砍伐,勘察定界工作已经完成,已完成征地拆迁面积计算,边界放线完毕。郸城县政府前期配套资金已经到位3000万元,征地拆迁工作正着手进行。
